Odluka Zastupničkog doma Parlamenta Federacije Bosne i Hercegovine o novom zaduženju za izgradnju vjetroelektrane "Poklečani" (Posušje) otvara niz ozbiljnih pitanja o zakonitosti i opravdanosti cijelog projekta.
Dok se od zastupnika traži saglasnost za kredit vrijedan više od 103 miliona eura, proces koji bi trebao prethoditi ovako velikoj investiciji i dalje je pravno osporen i daleko od konačnog razrješenja.
Istovremeno, sve glasniji otpor lokalne zajednice i upozorenja o mogućim posljedicama po vodne resurse dodatno komplikuju političku i stručnu sliku projekta, stavljajući odluku pred parlament u osjetljiv i potencijalno kontroverzan okvir.
Zastupnički dom Parlamenta Federacije BiH trebao je jučer na redovnoj sjednici, koja je otkazana, da odobri Vladi Federacije Bosne i Hercegovine da se zaduži 103.050.000,00 eura za izgradnju vjetroelektrane "Poklečani".
Problem je u tome što je Vlada Federacije BiH u parlamentarnu proceduru uputila ovaj zahtjev za zaduživanje, a nije dobila urbanističku saglasnost, a i Vrhovni sud Federacije Bosne i Hercegovine uvažio je rješenje Kantonalnog suda u Sarajevu kojim se uvažava odluka ovog suda objavljena 2. oktobra 2024. godine, a kojom je osporeno rješenje koje je izdalo Federalno ministarstvo prostornog uređenja i kojim se ovaj predmet vraća tuženom na ponovno rješavanje.
Vrhovni sud Federacije Bosne i Hercegovine uvažio je odluku Kantonalnog suda u Sarajevu da se poništi urbanistička saglasnost izdata JP HZHB "Elektroprivreda" ukupne snage 132 megavata.

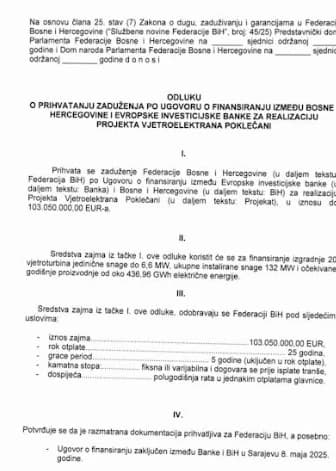

Odluka o zaduženju
FOTO: Faktor
Kredit je na periodu od 25 godina s grejs periodom od pet godina koji ulazi u ovaj otplatni rok. Kamatna stopa za ovaj kredit bila bi fiksna ili varijabilna i dogovarala bi se prije isplate tranše, a dospjeće je polugodišnja rata u jednakim otplatama glavnice.
Oglasili su se i iz neformalne grupe građana "Zaštita okoliša Rakitno" uz poruku da mještani Rakitna ne žele novi vjetropark koji je planiran na vodozaštitnom području i zbog kojeg čitav Zapadnohercegovački kanton može ostati bez pitke vode.
Kako se navodi u njihovom saopćenju od utorka, zabrinutost lokalnog stanovništva uoči srijede i odluke zastupnika u Parlamentarnoj skupštini BiH o novom zaduženju za vjetropark "Poklečani" kod Posušja, tolika je da je tek pokrenuta peticija protiv projekta prikupila gotovo hiljadu potpisa.
Najveći broj potpisa dolazi upravo iz Rakitna, ali podrška protivljenju projektu stiže i iz drugih dijelova kantona.
Iz ove neformalne grupe građana podsjećaju da je Vrhovni sud Federacija BiH tokom 2025. godine ukinuo odluku nižeg suda, koji je odbacio tužbu protiv odluke Federalnog ministarstva okoliša i turizma, a kojom je zaključeno da za projekt VE Poklečani nije potrebna cjelovita studija utjecaja na okoliš.
Predmet je, navodi se, vraćen na ponovno odlučivanje, što znači da sudski postupak i dalje traje te da zakonitost cijelog procesa nije konačno potvrđena.
- Ovdje govorimo o projektu snage 132 MW koji podrazumijeva velike zahvate u prostoru, pristupne puteve, iskope i kompletnu infrastrukturu u osjetljivom hercegovačkom kršu. Upravo zato postavlja se legitimno pitanje na temelju kojih analiza je zaključeno da puna procjena utjecaja na okoliš nije potrebna – ističu iz ove neformalne grupe građana dodajući da je teško govoriti o pravnoj sigurnosti projekta, a još manje o opravdanosti novih finansijskih zaduženja.
Ističe se i to da je projekt dodatno ušao u osjetljivu pravnu fazu kroz postupke izvlaštenja zemljišta i zadiranja u privatno vlasništvo građana te da se i konkretni vlasnici zemljišta protive realizaciji projekta.
- Možda i najteže pitanje cijelog projekta odnosi se na činjenicu da službeni izvadak iz Prostornog plana pokazuje kako se planirani zahvat nalazi u području s vodozaštićenom zonom. Time pitanje Poklečana prestaje biti isključivo pitanje proizvodnje električne energije i postaje pitanje zaštite vode kao strateškog resursa – zaključuju iz neformalne grupe građana "Zaštita okoliša Rakitno".
